脱炭素社会実現するために、太陽光発電の建設が相次いで、電力ケーブルのニーズも増大しています。
その一方で、高圧CVケーブルを中心に、日本電力ケーブルが供給不足の状況が発生しております。
現状
供給不足の状況では今年に限らないです。
2021年11月頃にはじまり、高圧CVケーブルの納期遅延し、問題が生じました。2022年にはしばらく落ち着きましたが、2023年11月から再び発生しました。
原因
建設電販分野はSFCC、フジクラ・ダイヤケーブル、矢崎エナジーシステム、住電日立ケーブル、この4社で市場の需要を賄っている状態ですが、

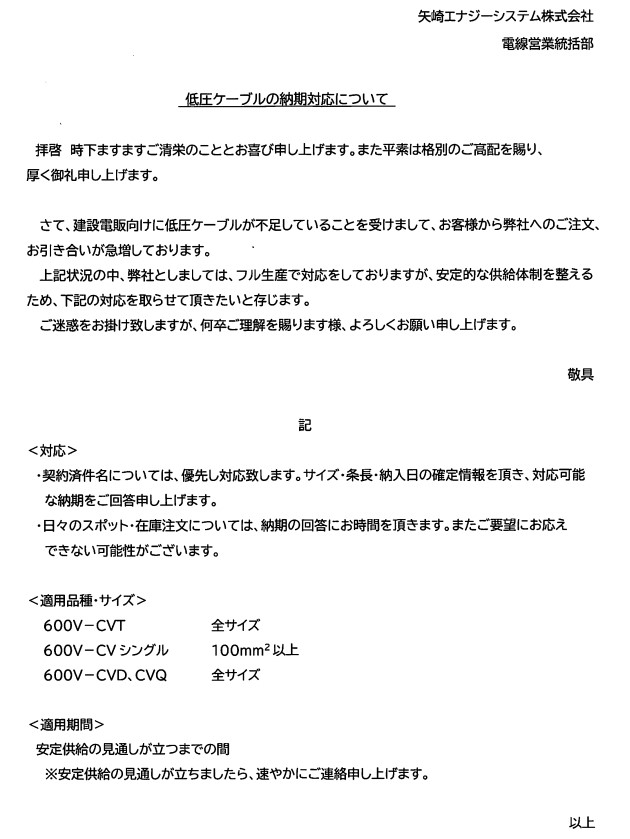

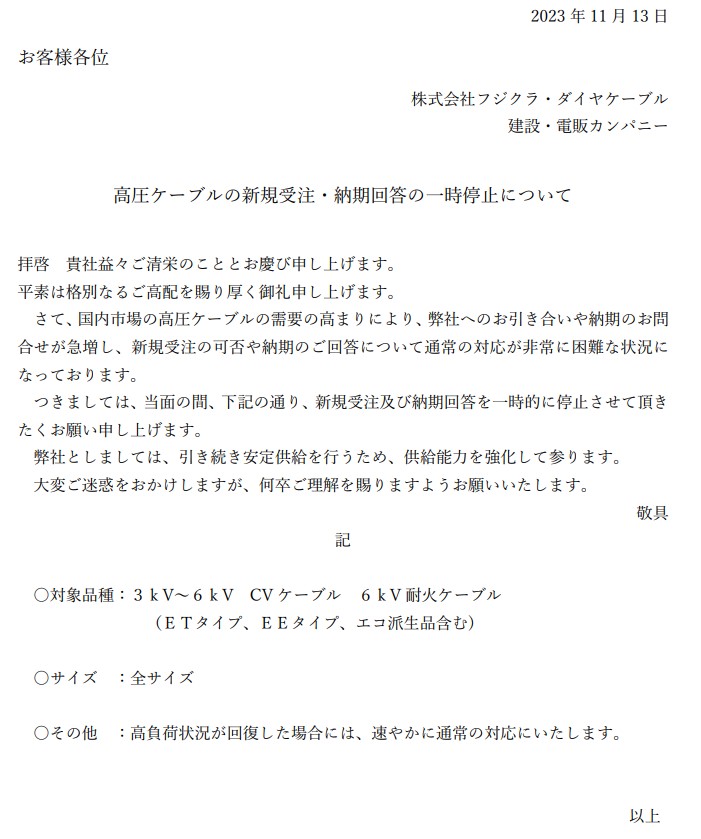

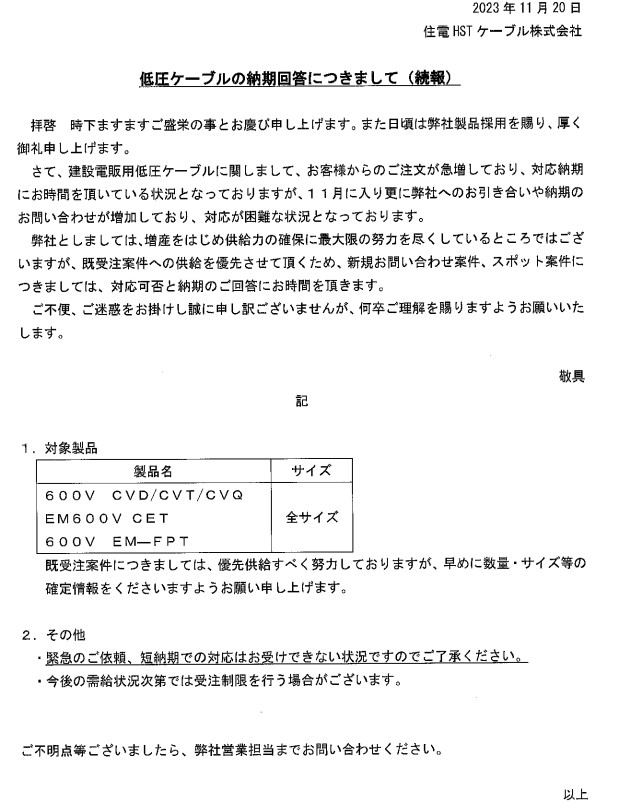

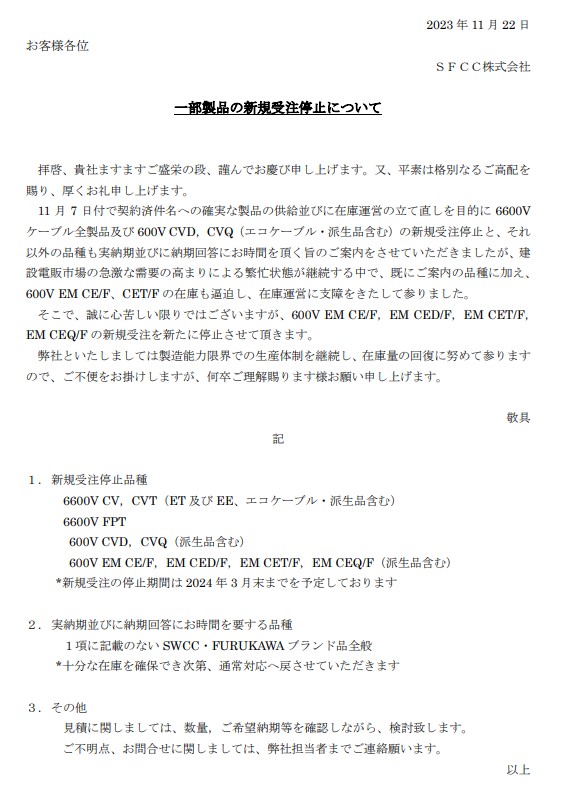

11月下旬からケーブルの新規受注停止・納期遅延を知らせます。
供給不足の原因は、熊本の半導体工場TSMCの新設、大阪の万博、福岡市の天神ビッグバンなど複数の大型開発が進められていますと言われていますが、
本当の原因現在まだわからないです。
予測
現在一部の太陽光発電所の工事はケーブル不足が影響され、一旦止まりました。
今から見ると、状況が好転すると言えず、品薄や在庫切れ状況が続出しています。2024年春でもケーブル不足により工期遅延の可能性があると見込みます。
